10. Jul 2026
Anbau an die Franziskusschule startet
Lange wurde beraten und geplant. Die Pläne von den Politikern im Kreis besprochen und abgestimmt. Nun geht es endlich los. Die Bauarbeiten für den Anbau beginnen.

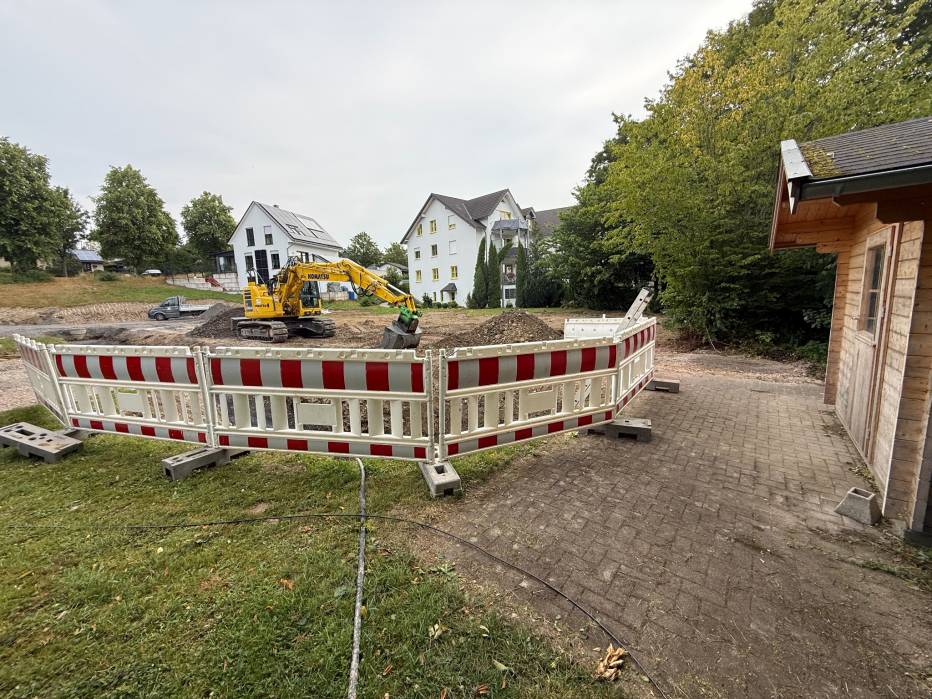

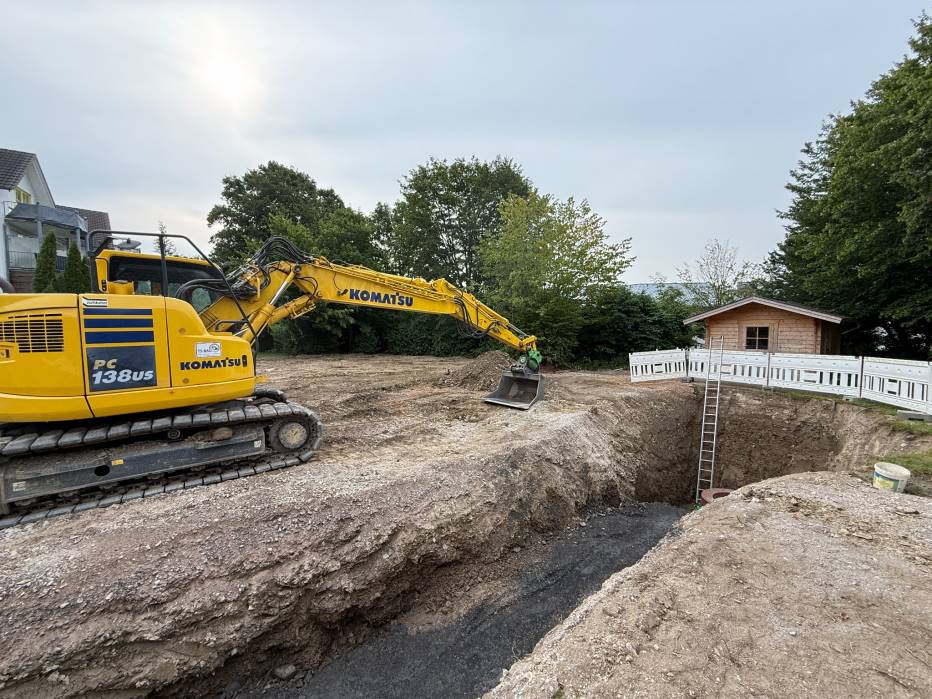

Neben unserer Schule war vor dem Schulgarten noch ein Stück Wiese. Diese wird nun bebaut und der Schulgarten muss teilweise weichen. Zudem muss der Container neben unserer Schule versetzt werden. Der Containerraum wird auf dem vorderen Schulhof neben der Kettcarbahn aufgebaut. Hierzu musste der Untergrund vorbereitet werden, damit der Container auch gerade steht und bei einem starken Regenschauer nicht den Hang hinunterrutscht. Daher wurde bereits vor einigen Wochen ein Zaun aufgestellt und mit den Baggerarbeiten begonnen. Was für ein Spektakel in den Pausen...

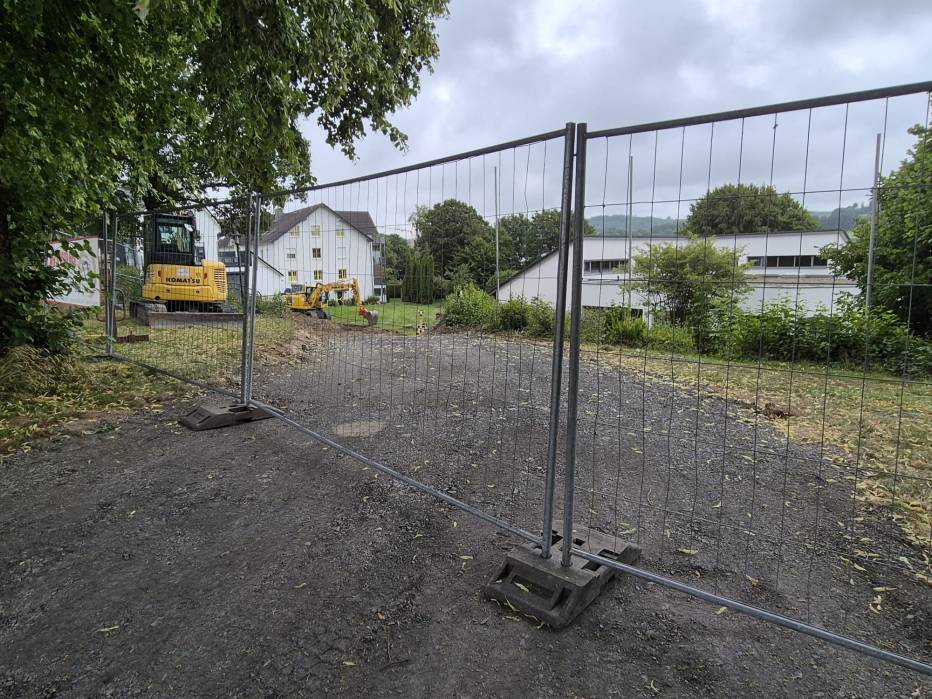

Damit die LKW zur Baustelle hinunterfahren können, wird ein kleiner Weg quer vor unserer Schule den Hang hinab gebaut. Die Parkplätze der Lehrkräfte werden daher für einige Zeit verschwinden. Es wird spannend...

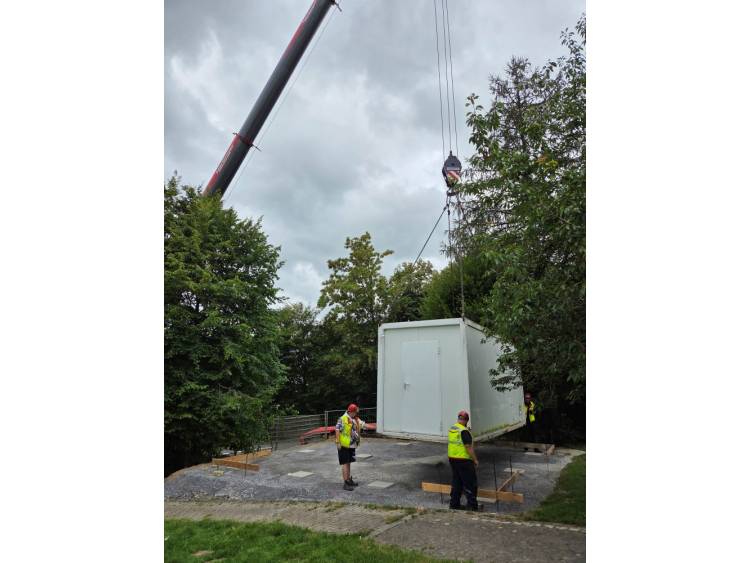

Die erste Ferienwoche läuft und der Container geht in die Luft und wird an seinen neuen Platz versetzt. Die LKWs können bereits über die Baustraße hinunter zur Baustelle fahren.

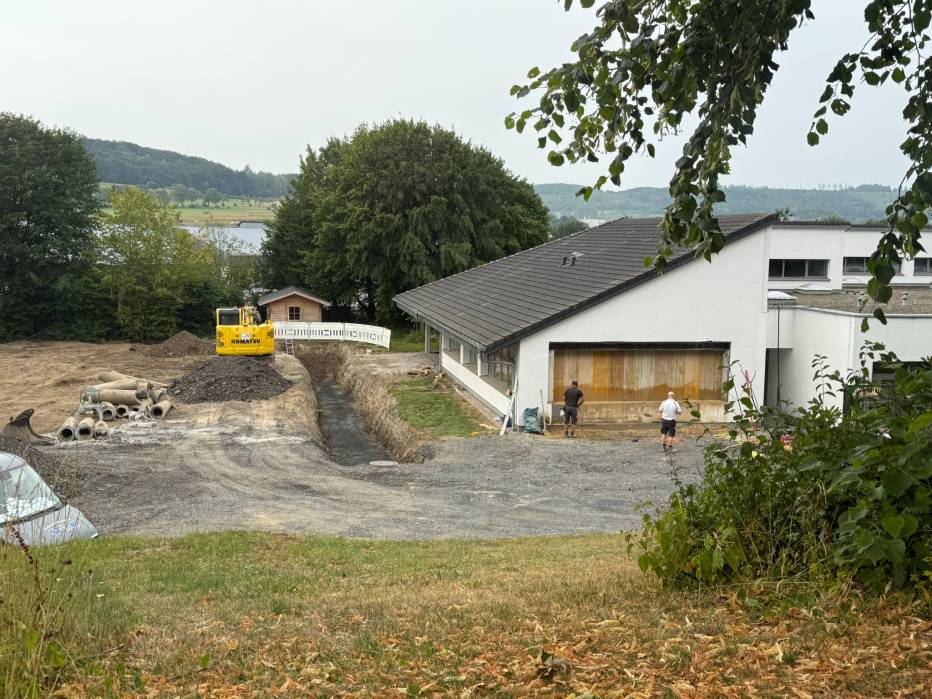

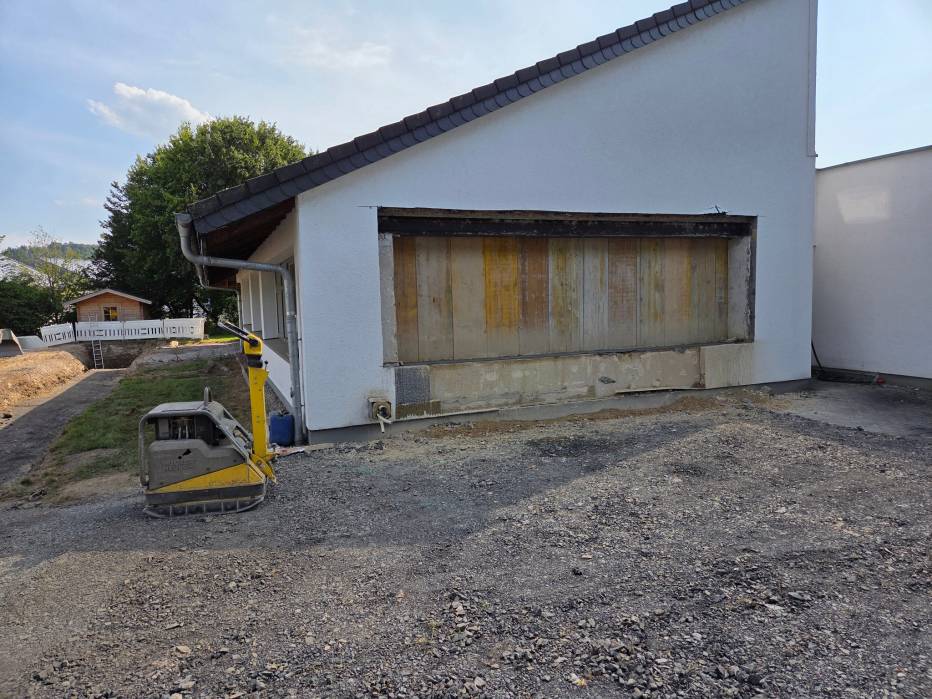

Nachdem der Container versetzt wurde konnte es an der Schule weitergehen. Die neuen Fensteröffnungen im Lehrerzimmer wurden eingeschnitten. Der Weg zur Baustelle ist fertig und es kann dann bald richtig losgehen.

Weiter geht es. Die Versorgungsleitungen für den Container wurden vom Fahrradkeller aus verlegt. Das alte Jungenklo wird zum Wäscheraum vorbereitet.

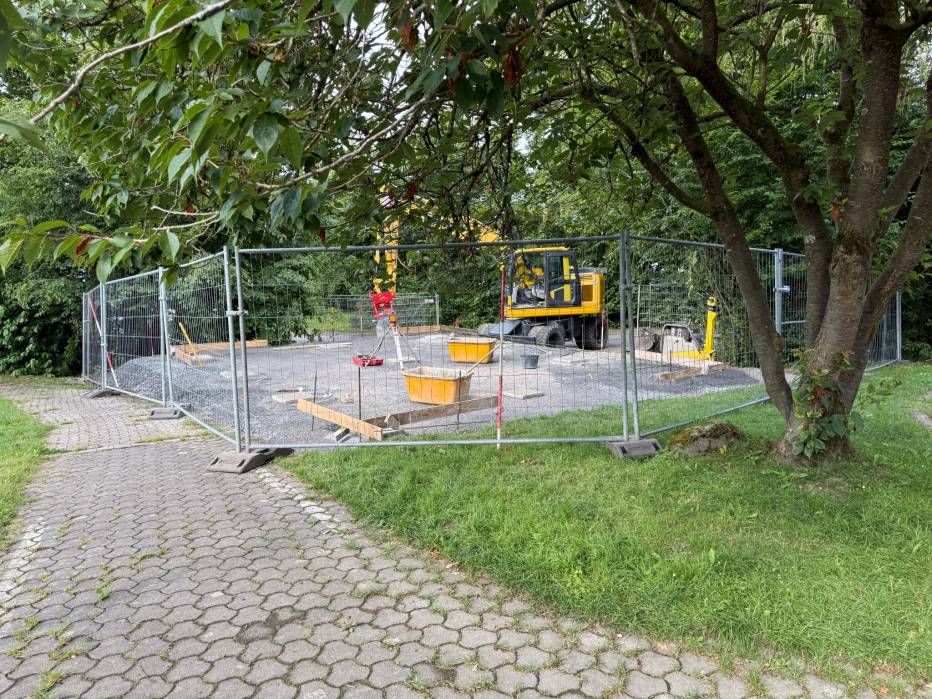

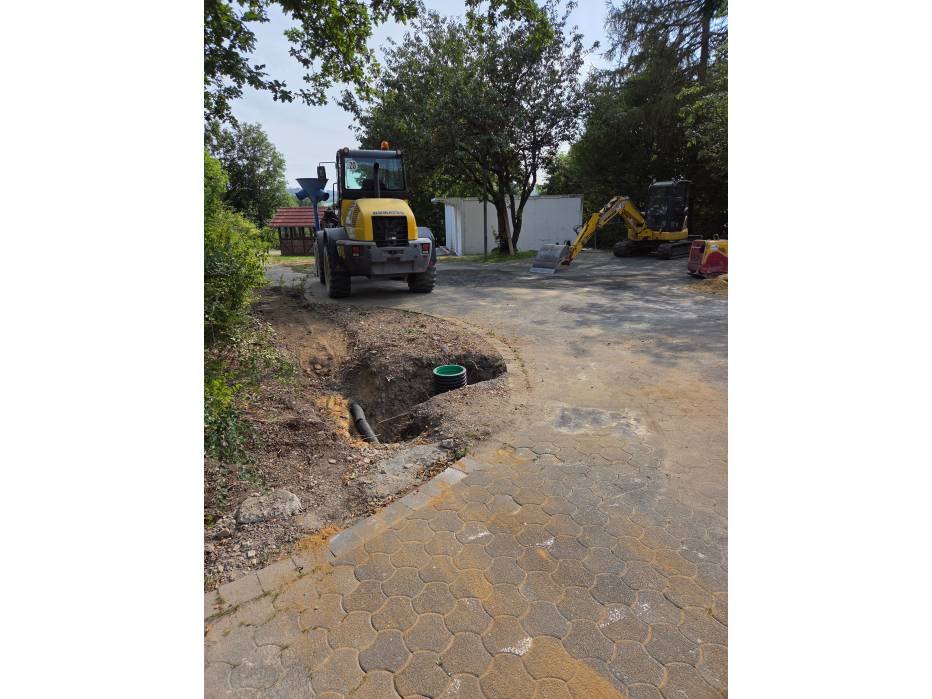

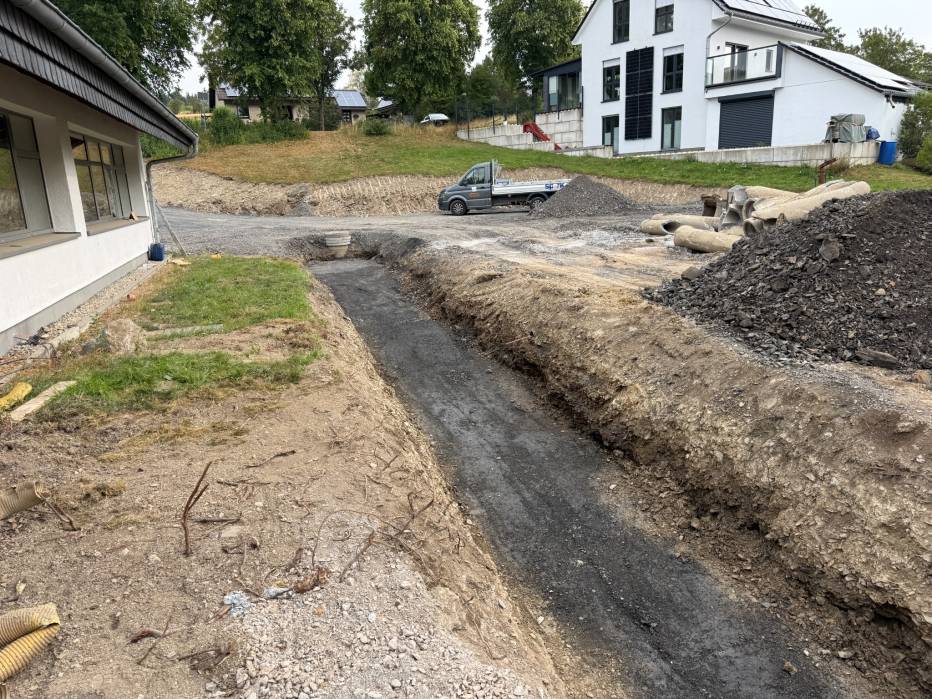

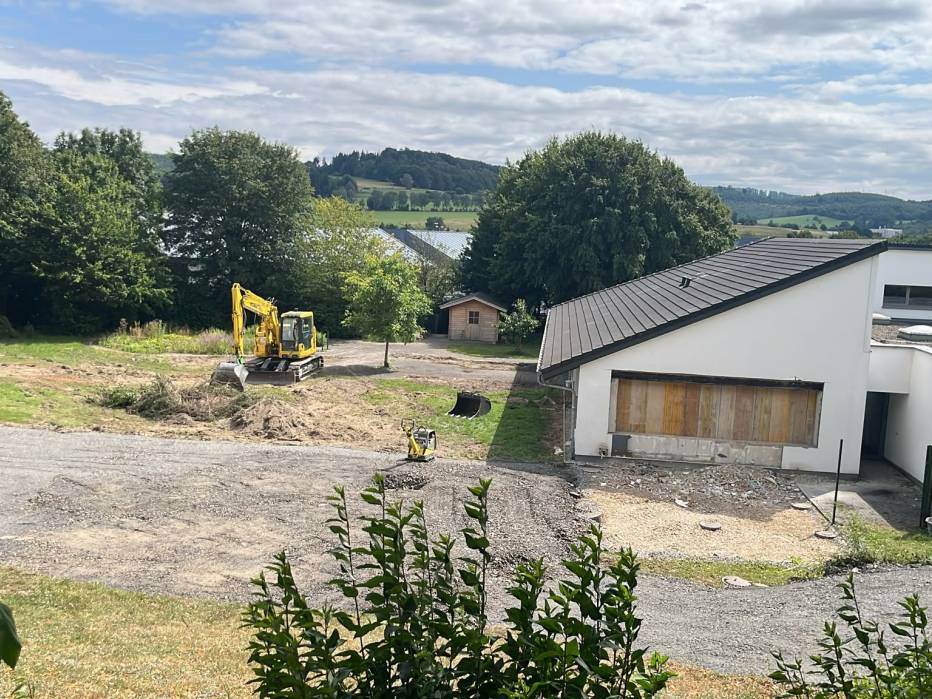

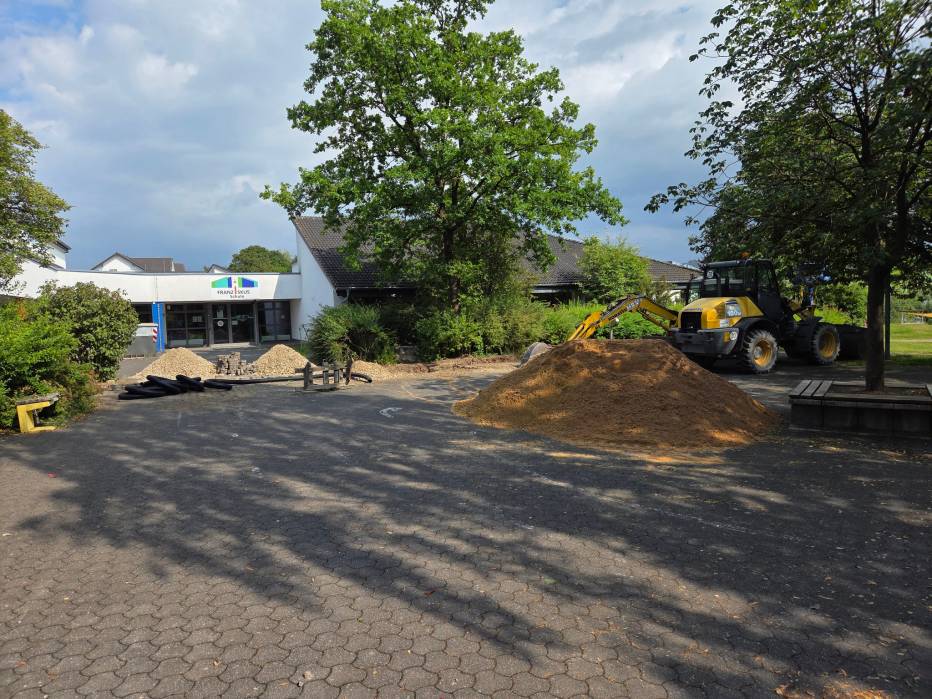

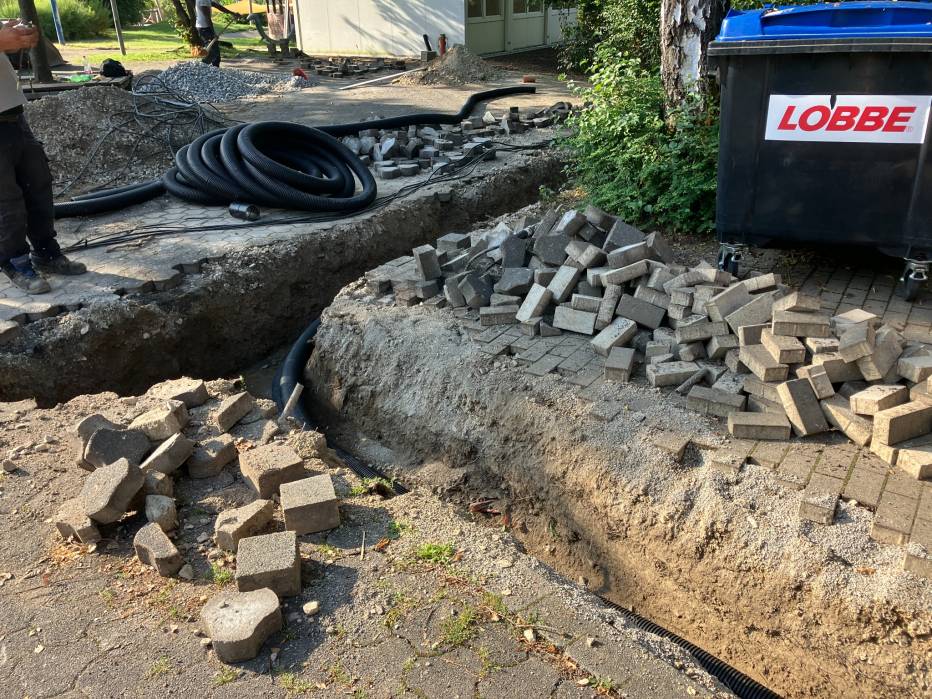

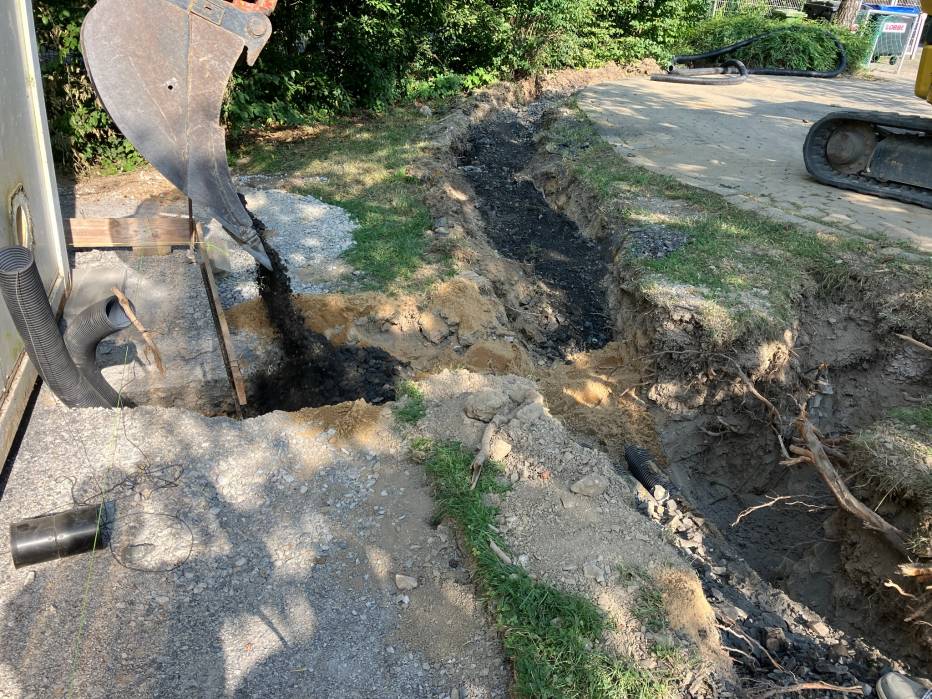

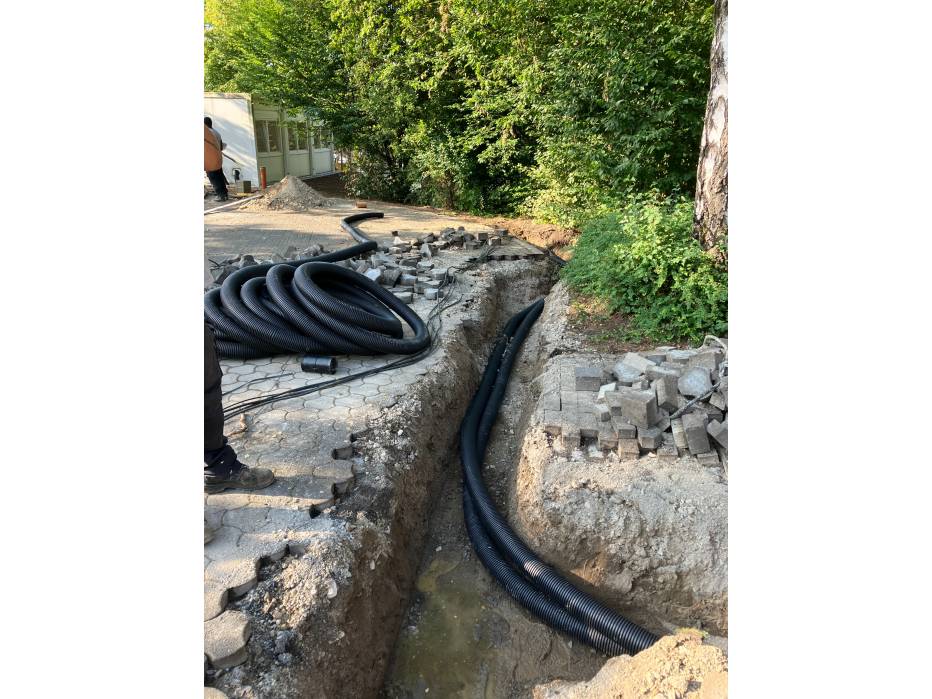

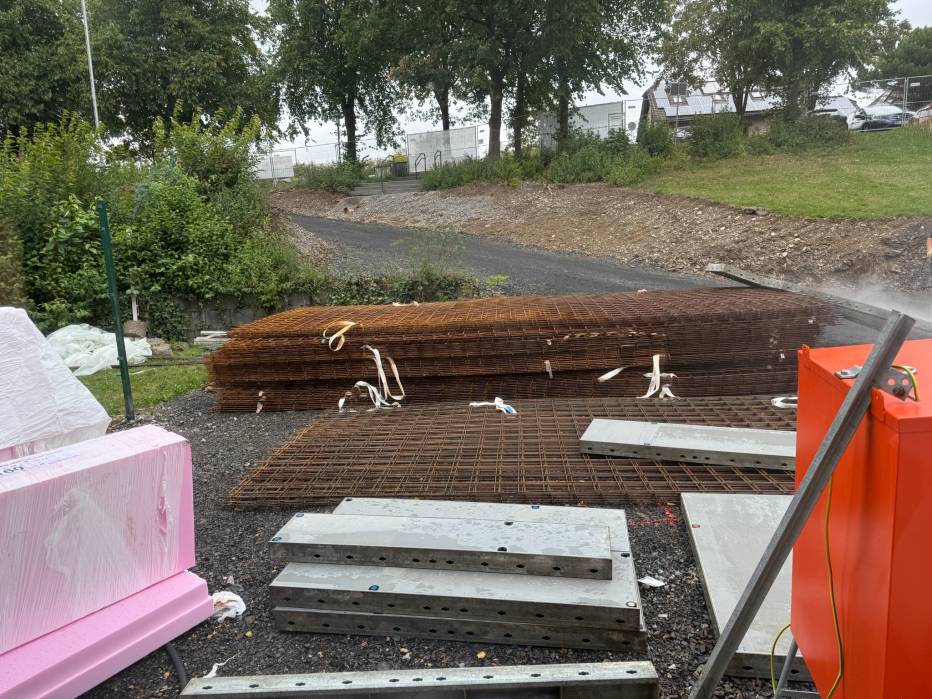

Der Neubaubereich wurde eingeebnet und komplett geschottert. Die Kanäle werden vorbereitet. Die alte Glasfaserinternetverbindung wurde getrennt und eine neue Anbindung muss hergestellt werden.

Nächste Woche startet die Schule wieder.
Nachfolgend der Baufortschritt während der Ferien:

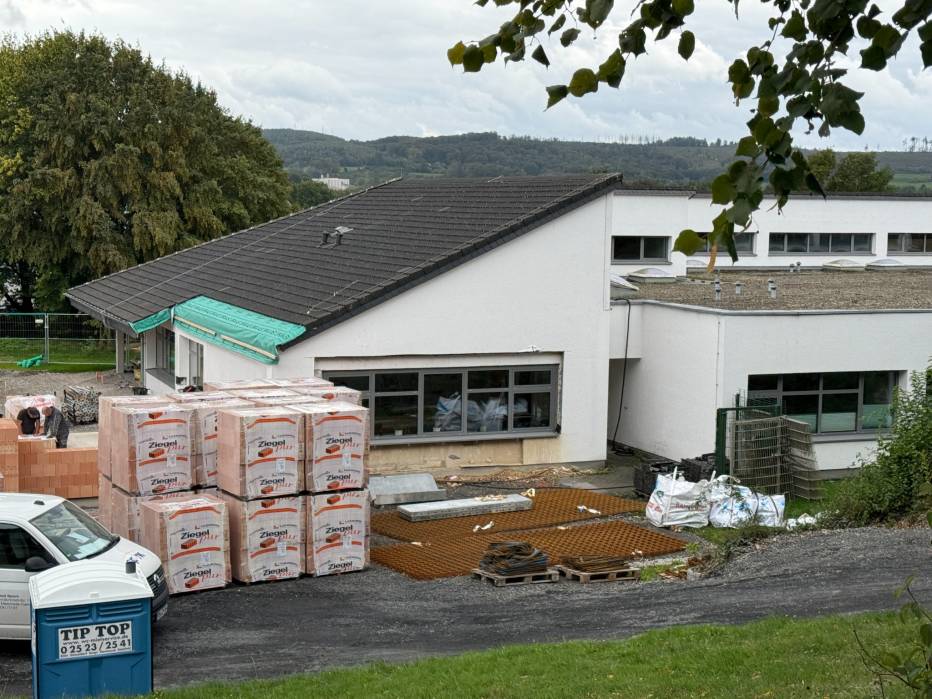

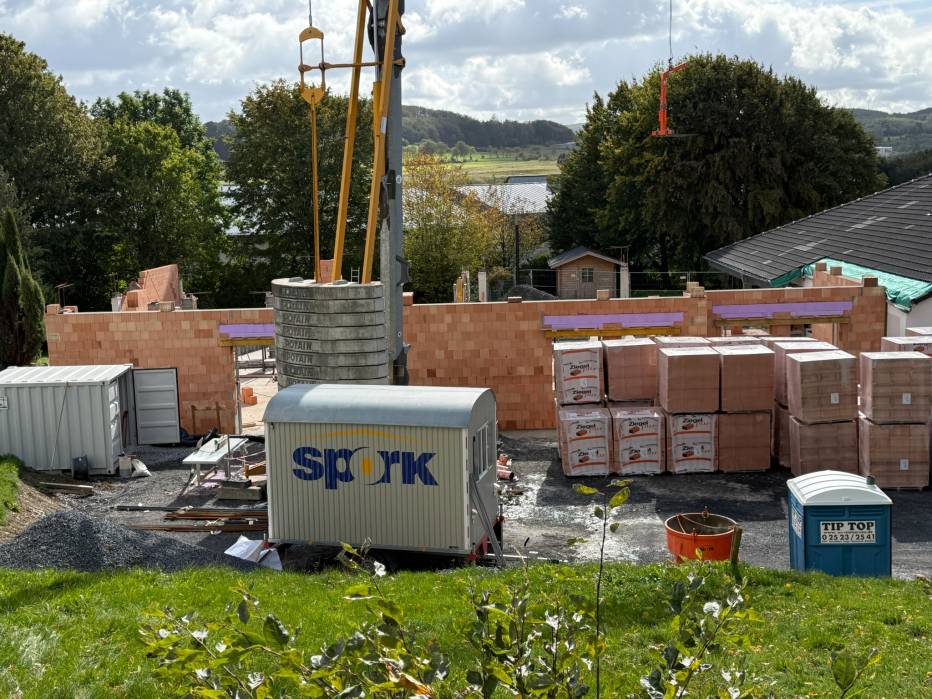

- Erdarbeiten sind fertig gestellt, der Rohbau wird begonnen. Absteckung ist erfolgt
- Dachüberstand Bereich Lehrerzimmer/Anbau wurde zurück gebaut
- Lehrerparkplätze konnten bei der Baustelleneinrichtung erhalten bleiben und stehen somit für den Schulbetrieb zur Verfügung

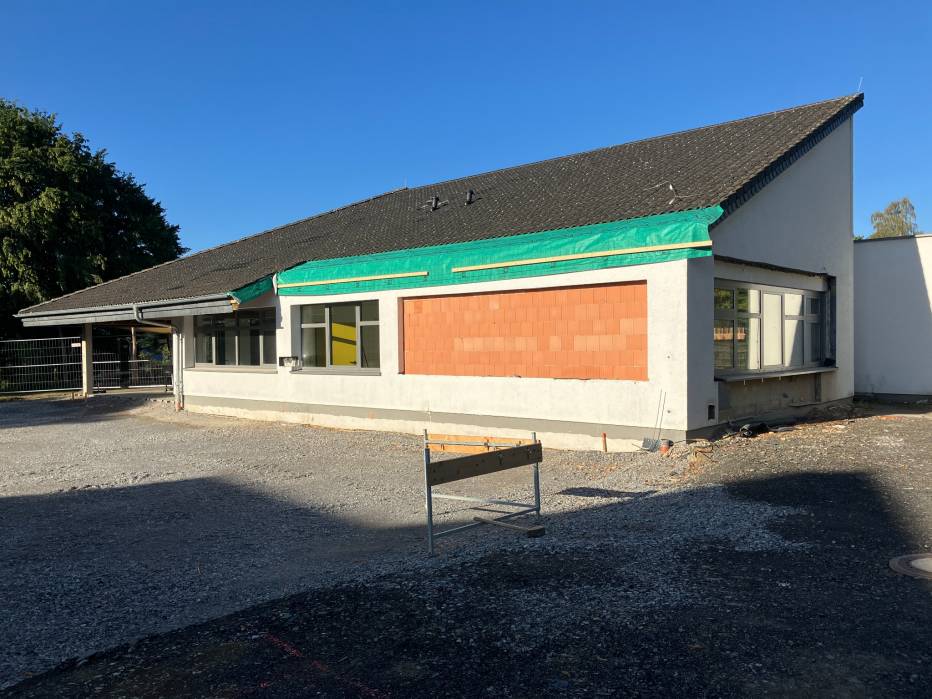

- Lehrerzimmer ist fertig: Fenster wurde versetzt, alte Öffnung zugemauert und neu verputzt; alles neu gestrichen und ein neuer Fußboden wurde verlegt
- der neue Hauswirtschaftsraum ist in den letzten Zügen, heute wird der Boden verlegt, dann können alle Geräte aufgestellt werden

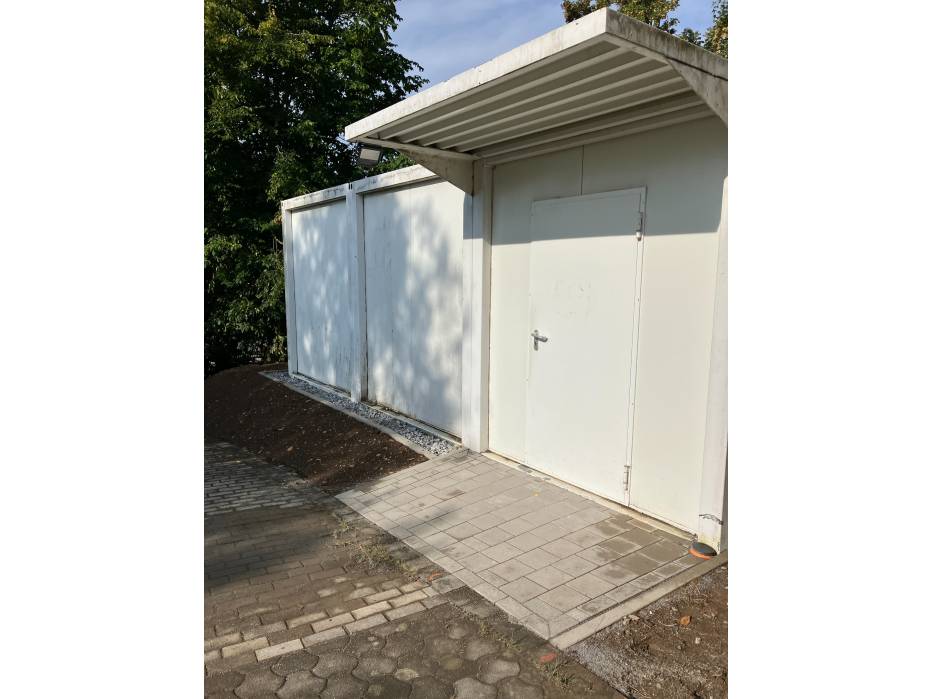

- Im Container ist der Boden verlegt worden und der Außenbereich mit Eingangspodest und Sauberkeitsstreifen fertig und der Boden mit Grassamen eingesät
- die Reinigungskräfte haben in der letzten Woche noch viel zu tun
- Kleinigkeiten "nebenher": Trennstelle Wasser Matschanlage in den Werkraum verlegt und Durchlauferhitzer Lehrküche in die Lehrküche oberhalb der Schränke verlegt

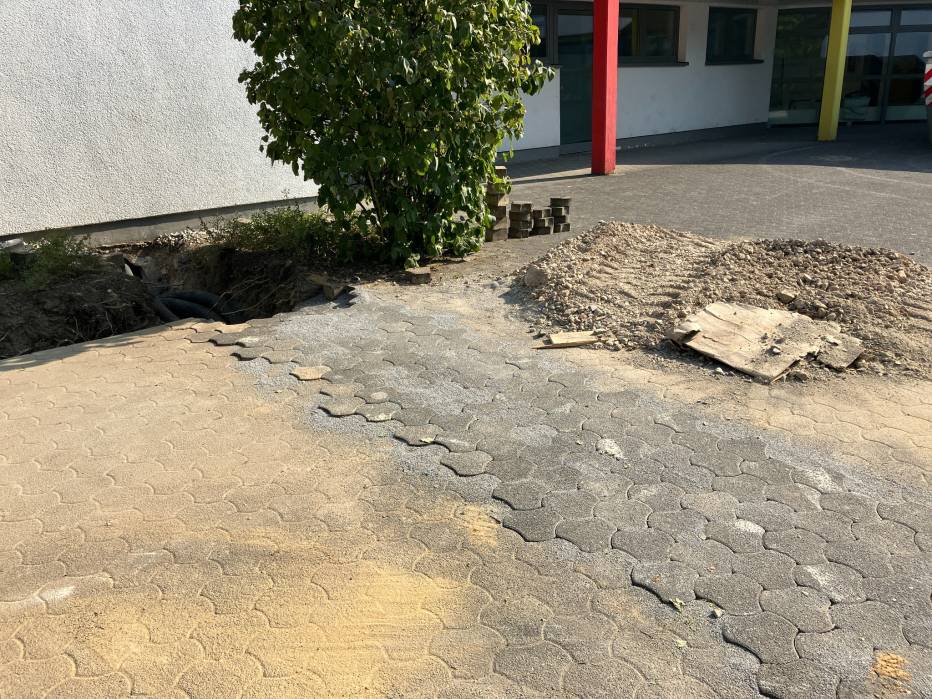

- Im Außenbereich Pausenhof sind die Leitungen für die Außenbeleuchtung verlegt worden (alles wieder fertig gepflastert)
Die Schule kann wieder starten...
